1.各公司在该项目上应配备的专职安全生产管理人员为:
(1)F建筑公司:不少于3人,且按专业配备专职安全生产管理人员。
(2)G劳务公司:2名。
(3)H机电公司:至少1人。
2.该起事故的直接原因:
(1)部分直角扣件抗破坏性能不合格、旋转扣件抗滑及抗破坏性能不合格、钢管弯由试验不合格。
(2)多处模板支架立杆间距超出专项施工方案中模板支架立杆间距1. 20m的要求。
(3)门楼大梁下方支撑立杆、扫地杆及第一步水平杆处均缺少纵向水平杆。
(4)现场坡屋面混凝土浇筑未按照专项施工方案要求进行对称浇筑。
3.对钢管、扣件可通过检测手段来保证产品合格,即:在进入施工现场后第一次使用前,由施工总承包单位负责,对钢管、扣件进行复试:
(1)新钢管的检查应符合下列规定:
1)应有产品质量合格证;
2)应有质量检验报告,钢管材质检验方法应符合现行国家标准的有关规定,其质量应符合规定;
3)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;
4)钢管外径、壁厚、端面等的偏差,应分别符合规定;
5)钢管应涂有防锈漆。
(2)旧钢管的检查应符合下列规定:
1)表面锈蚀深度应符合规定。
2)钢管弯曲变形应符合规定。
(3)扣件验收应符合下列规定:
1)扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。当对扣件质量有怀疑时,应按现行国家标准的规定抽样检测;
2)新、旧扣件均应进行防锈处理;
3)扣件的技术要求应符合现行国家标准的相关规定。
(4)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合现行国家标准的规定。扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。
不合格产品不得使用。
经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。

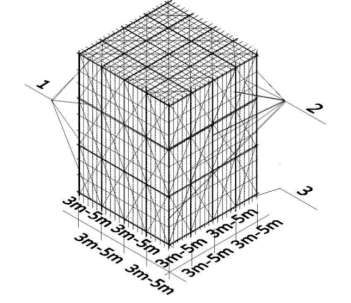

4.门楼结构顶板混凝土的模板支架属于高大模板支架。
根据《混凝土结构工程施工规范》GB 50666-2011点4.4.8的规定:采用扣件式钢管作高大模板支架时,宜设置中部纵向或横向的竖向剪刀撑,剪刀撑的间距不宜大于5m;沿支架高度方向搭设的水平剪刀撑的间距不宜大于6m。
此规定与《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130—2011点6.9.3中关于满堂支撑架(剪刀撑设置加强型)的设置要求对应,即对应于本工程:
1) 当立杆纵、横间距为0.9m×0.9m~1.2m×1.2m时,在架体外侧周边及内部纵、横向每4跨(且不大于5m),应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为4跨。
2) 当立杆纵、横间距为0.6m×0.6m~0.9m×0.9m(含0.6m×0.6m,0.9m×0.9m)时,在架体外侧周边及内部纵、横向每5跨(且不小于3m),应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为5跨。
3) 当立杆纵、横间距为0.4m×0.4m~0.6m×0.6m(含0.4m×0.4m)时,在架体外侧周边及内部纵、横向每3m~3.2m应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为3m~3.2m。
4) 在竖向剪刀撑顶部交点平面应设置水平剪刀撑,扫地杆的设置层水平剪刀撑的设置应符合相应规定,水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过6m,剪刀撑宽度应为3m~5m。

5.&为防止此类事故发生,应采取的安全管理措施有:
(1)设置安全生产管理机构,配备专职安全生产管理人员。
(2)建立、健全并严格落实安全生产责任制。
(3)完善现场安全生产规章制度和现场操作规程,及时制止和纠正违反操作规程的行为。
(4)加强员工教育与培训,提高对危险有害因素的辨识能力。
(5)完善应急预案,加强演练。
(6)严格落实原材料、构配件进场验收的相关规定,不合格品不得投入使用。
(7)严格落实《危险性较大的分部分项工程安全管理规定》中对专项施工方案编制、审核、实施的规定。
(8)加强作业现场的安全监督检查,及时排查生产安全事故隐患,提出改进建议。
(9)加强作业现场的工序质量验收,前一道工序验收不合格不得进入下一道工序。
(10)加大加大安全投入。
